阻止2月27日,由金川项目部承接的金川集团公司三矿区东部贫矿开采工程,经由项目部的起劲奋战,以致春节时代放弃休假不歇工,取得了阶段性的效果。
去年11月份,由于金川集团公司三矿区东部贫矿开采工程周全恢复,金川项目部承接了三矿区东部贫矿1350水平、1438水平、1450水平的风水管路、充填管路、中央变电所、崎岖压电缆、轨道、食堂、油库、无轨维修硐室、洗车硐室、溜井振动放矿机、风机、通讯等的装置工程。该辅助系统装置工程抵达采矿、充填的条件后,才可举行首采层的采矿,以是装置进度的快慢直接关系到后期采矿工程能否尽快投产。业主方向导很是重视此项工程,要求在2018年6月30日前所有完成。
时间紧、使命重。项目部接到施工使命后,江松柏司理亲自向导各部室职员和工区长到现场每一个所在熟悉情形,并迅速建设了装置治理小组,确定每人的职责和装置详细认真人,组织装置小组成员审图、讨论施工计划,制订详细的施工妄想和时间节点,梳理提报装置质料;安排班组职员提前进入配合打装置孔,同时招聘了三个专业装置步队,通过合理安排使装置队职员的逐日事情、地表加工制作和井下装置同时举行。生产副司理王有礼把事情重点放在装置工程上,向导小组成员天天到现场举行协调、指导,群策群力,战胜现场遇到的难题,加速装置进度;分公司向导也给予了项目部鼎力大举支持,安排专业职员到项目部协助指导装置事情。

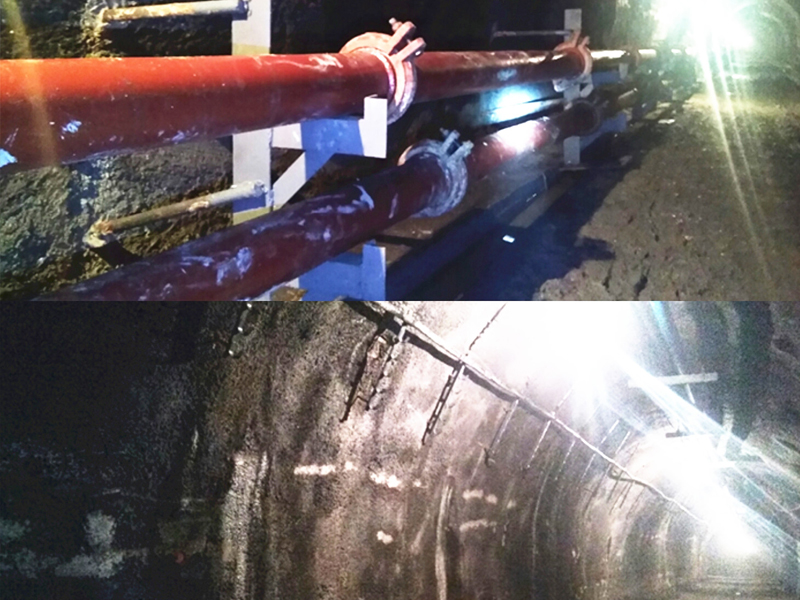

经由三个月的奋战,现在承接的1450水平F17钻孔联络道的双层充填管已敷设400米;1438中段大巷风水管、8钩电缆挂钩及95 mm?高压电缆已敷设装置350米;进风井70mm?高压电缆双回路下放敷设300米;1350中段风水管及电缆挂钩架设400米;1350水平中央变电所22台配电柜及2台变压器已下放调试装置;1350水平―1250水平充填管内两根70mm?高压电缆已装置完毕。
特殊值得一提的是,1350水平―1250水平钻孔内两根70mm?高压铠装电缆的下放装置。该充填管内径只有190mm,空间狭窄。经由多次的现场研究,项目部制订了清静可靠的下放计划,装置了一台5T稳车,装备室刘彦龙针对性地设计了Y形电缆卡子,手艺室莘主任起劲协调友邻单位信号通讯,做好电缆下放历程中的通讯联系。各人奋战了十多个小时,终于清静顺遂完成磷七压电缆下放。
下一步的装置工程及后续采矿工程使命还很难题。春节时代,部分治理职员和装置职员放弃休假,奋战在一线,充分体现了人生就是博人特殊能受苦、特殊能战斗的勇往直前精神,以及敢打硬仗,能打胜仗的必胜信心。在装置工程取得阶段性效果基础上,项目部刻意再接再厉,同心协力,凭证业主要求的时间节点保质保量完成使命,打好开春第一仗。(闫学平)
