卡莫阿项目掘进进尺超1500m创2020生产月最好水平



在即将跨进新年的12月份,金刚项目公司卡莫阿项目以再创今年度新高的优异业绩为2020年胜利收官:月累计掘进折合标准进尺1510m,占妄想的122%;方量53957.7m?,占妄想的123%;产值完成妄想的119%,为年度生产划上了圆满句号 。

已往的一年对卡莫阿项目来讲极欠亨俗,12月份更是充满挑战:南北斜坡道意会后作业面迅速增添,业主方为完成年度妄想提出更高要求,给生产带来了不小的压力 。项目公司在两级公司的资助下,凭证现场现实群策群力,调解思绪,起劲提防第二波新冠疫情的同时一直优化各系统治理,逾额实现了既定目的 。主要做法如下:

以生产作业妄想为焦点,科学组织施工

一是凭证设计合理安排生产作业妄想,尽快创立多事人情施工条件;二是台车定人定机定事人情,合理安排事情使命,实现平衡生产;三是风水电等辅助系统由各事人情治理调解为区域治理,实现下场部和全局的统一协调;四是增强装备磨练维护治理,井下设置维修点,除一样平常保养外一样平常问题均在现场处置惩罚;五是强化调理治理,跟踪施工生产动态,合理调动种种资源确保生产正常运行 。

以手艺为先导,一连提高炮效

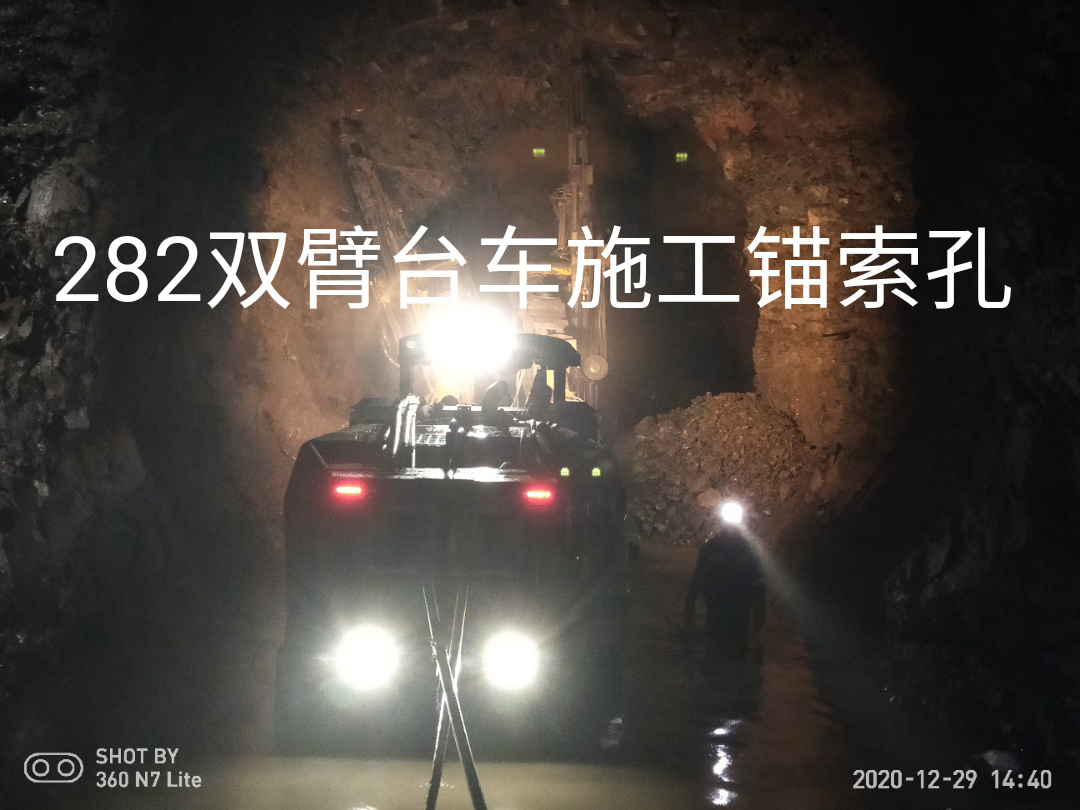

一是网络施工信息,一直优化施工计划,合理安排施工工序,正规循环率达88%;二是凭证围岩条件转变合理调解爆破参数,每炮平均进尺达3.5m,炮孔平均使用率达90%;三是丈量职员全天候井下作业,随时为事人情标定中腰线;四是全历程手艺交底,施工前全员交底,施工历程中井下随时再交底;五是起劲与业主方相同提出合理化建议,为施工创立有利条件 。

以标准化为抓手,一直提高清静质量治理水平

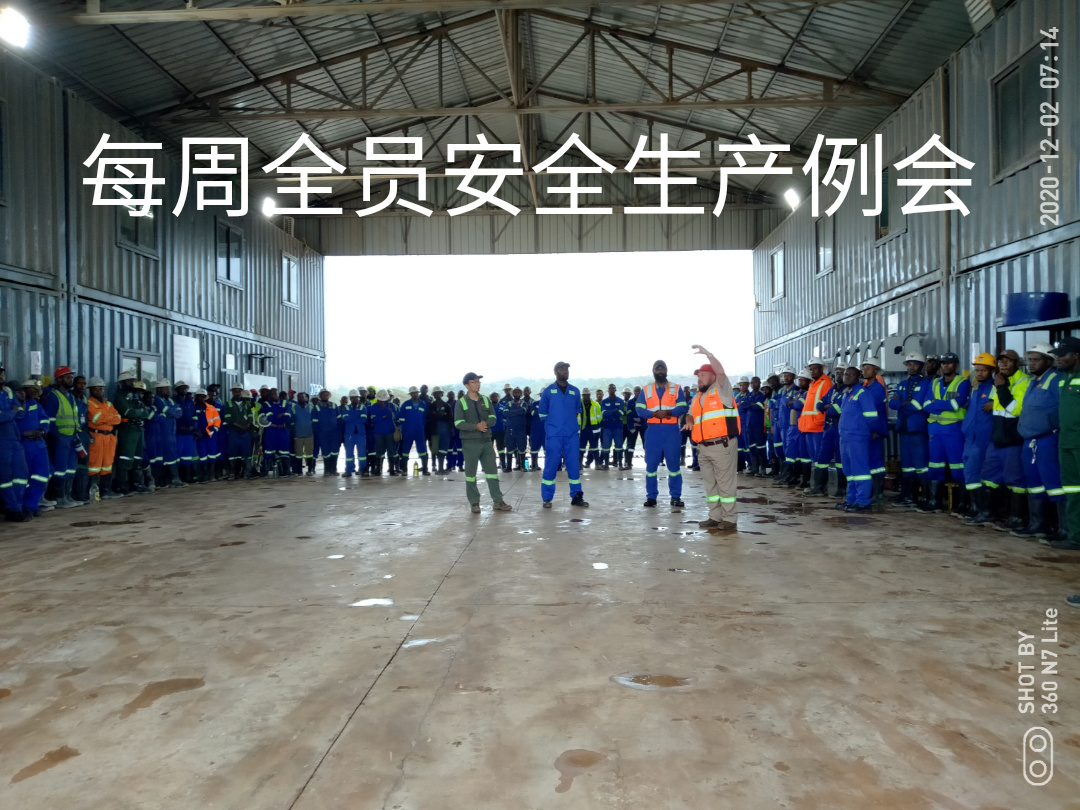

一是凭证业主方和两级公司要求修订项目标准化标准,确定差别时期的事情重点;二是坚持向导带班和治理职员周值班制度,值班纪录在项目生产协调群公示,相关责任人整改后上传证实性资料;三是每周召开项目部全员加入的清静生产例会,对问题举行曝光、危害举行剖析、重点难点事情提出明确要求;四是严酷控制巷道规格尺寸,每炮丈量断面轮廓,通过统计剖析查找缘故原由制订步伐;五是强化支护质量全员全历程治理,严酷按设计施工,包管支护到事人情,基本实现零空顶;六是增强文明生产治理,掘进同时完成服务孔施工,实现井下管线沿帮悬挂并举行须要标识 。

极不寻常的2020年已画上圆满句号,充满希望的2021年已到来,卡莫阿项目的全体员工正信心满怀向着新的目的奋力迈进,幸不辱命,再创绚烂 。(高常宝)
