12月12日,中南分公司反井项目部承接的陕西五洲项目传来喜报:施工的1#透风井导孔顺遂实现意会,该条透风井同时为项目部使用国产ZFY2.0/100/350钻机举行50度斜井施工的首个工程。
该工程的施工是反井项目部与陕西五洲矿业股份有限公司(简称五洲矿业)的首次相助。工程位于陕西省山阳县城东南约120度偏向,矿区距县城直线距离约45公里处。其深部建设工程透风系统以58号勘探线为界分为东、西两翼。两翼划分接纳自力的透风系统,其中在860中段至1015中段设计位置施工两条透风天井。透风井下口为860平巷顶板,上口为1015平巷底板,设计断面φ2.0M。其中1#透风天井(CM34)设计角度为50度,设计井深为197m。
工程施工准备前期,因1100m至1015m中段的斜井毗连平巷的断面较小,装备转运事情极其难题。为了包管装备顺遂转运,五洲矿业对工程施工给予了鼎力大举协助,实时对井下的斜井及联巷举行扩帮,扩帮里程抵达500m,工程量较大。

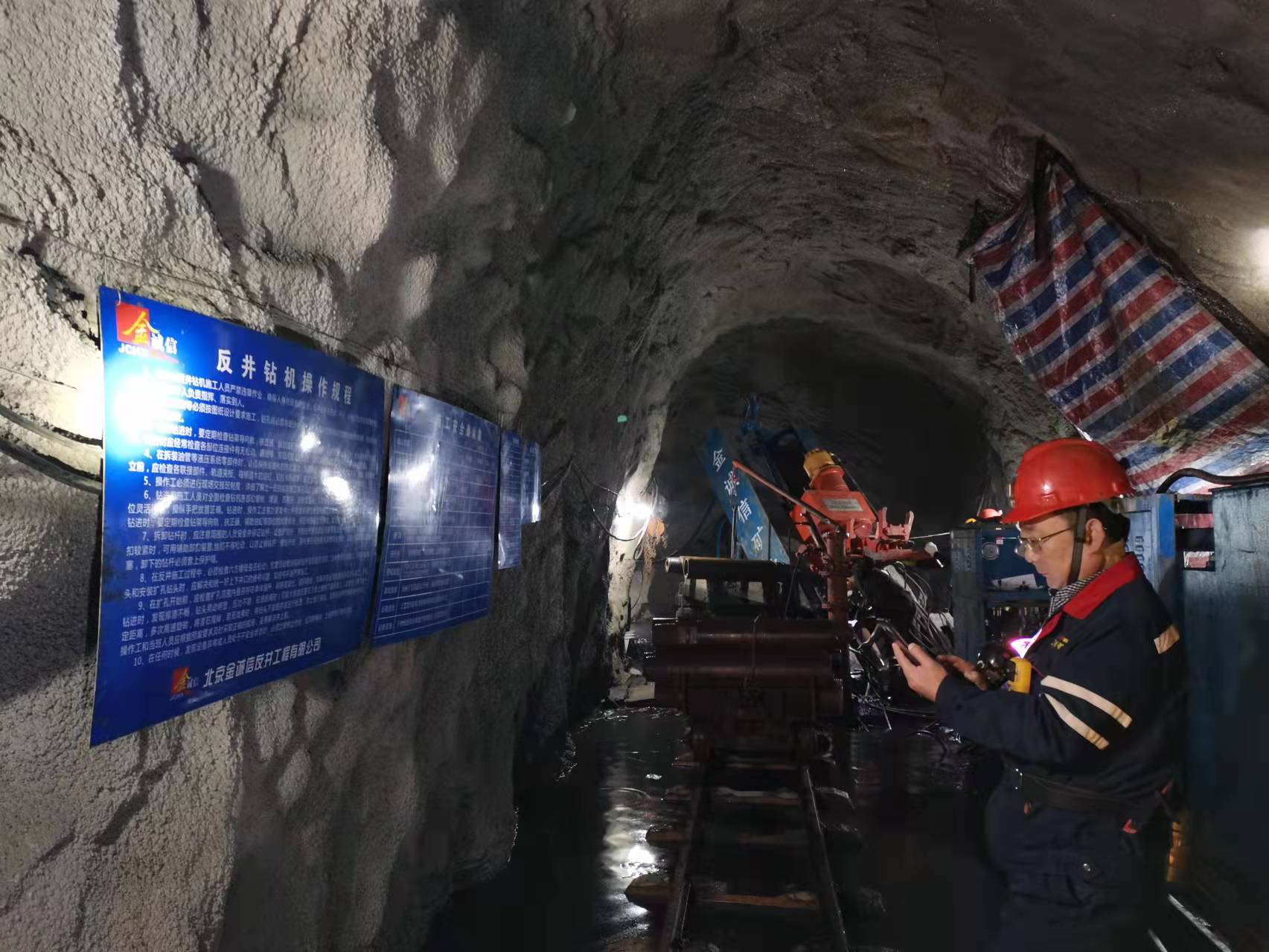

反井项目部投入的ZFY2.0/100/350国产新型钻机在施工50度的斜井时,由于倾角较小,钻杆上、下难题,具有一定的施工难度。项目部机台职员经由研究,将翻转架改到了前方。班组职员抓紧对调整后的装备举行熟悉操作,为后续施工涤讪基础。
为包管施工精度,项目部对1#透风井的开钻准备举行严酷的检查、严酷的基础浇筑、严酷的钻机校正,并接纳全站仪复核钻机的倾角及方位,包管钻机开孔数据准确。在施工历程中,接纳陀螺测斜仪举行孔内测斜、按期丈量,实时剖析数据,为角度调差做好准备。

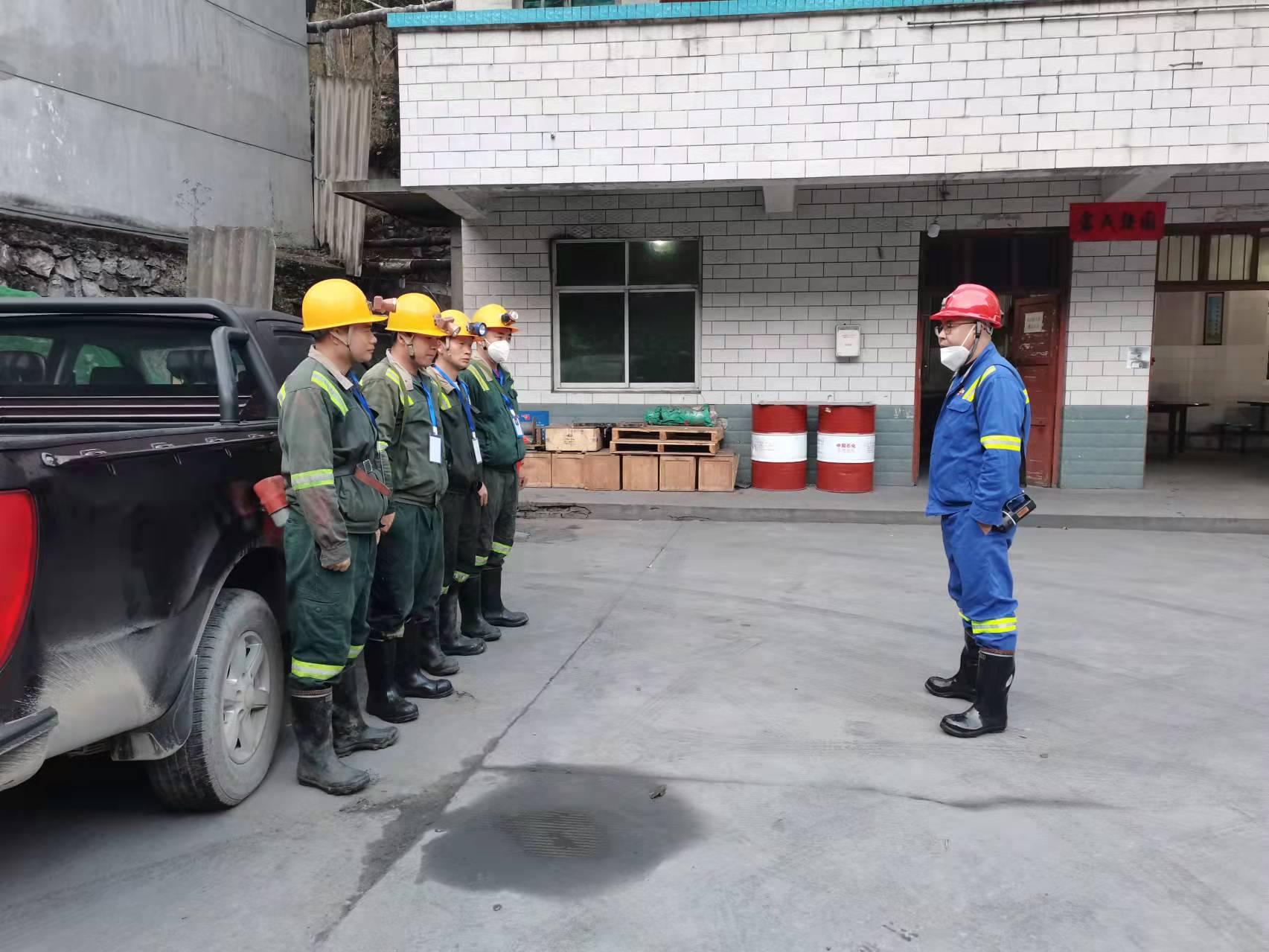

施工时代,项目部起劲做好每班的手艺交底和现场文明生产标准化建设,规范劳保衣着,按要求召开班前会,事情井然有序地开展。
1#透风井于12月2日开钻,12月12日导孔意会,施工仅用了11天,偏斜率抵达0.63%,确认了反井项目部国产钻机首次施工的50度斜井导孔圆知足会。
1#号透风天井工程顺遂导孔意会,取得了我公司反井施工在陕西项目上的开门红,获得了业主方的充分认可,积累了国产新型钻机在50度溜井施工方面的施工履历,为下一步工程施工涤讪了坚实的基础。(李磊)
