金川项目部龙首矿西二采区1430水平以下竖井工程圆满收官


6月23日,随着7#溜井最后一模浇筑完毕,龙首矿西二采区1430 水平以下开拓工程的10条盲竖井工程历时三年半时间所有顺遂完工。这是金川项目部生长历程中的又一里程碑时刻,为业主后续采矿衔接提供了坚实包管,为金川项目部实现新的生长涤讪了坚实基础。

金川龙首矿西二采区1430 水平以下开拓工程是龙首矿后续采矿衔接的重点工程,其中安排有十条盲竖井工程,包括7条矿石溜井、3条进风(回风)井,主要用于包管1430水平以下1330中段-1220中段采场回采作业的顺遂举行。

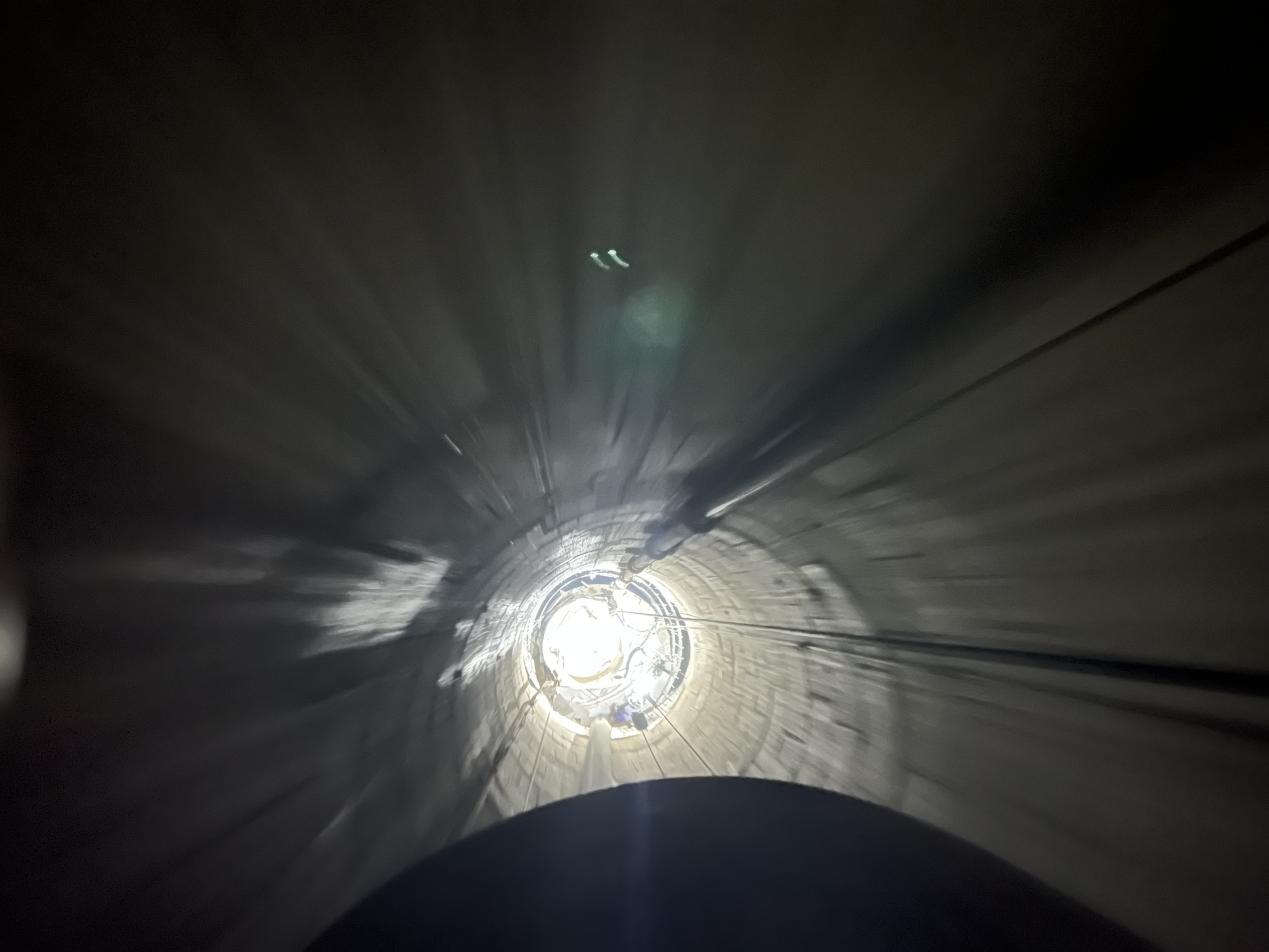

凭证现场作业条件,盲竖井工程接纳正掘法施工,提绞及悬吊设施安排在1430水平,翻矸设施安排在1410m水平,上部井冒段接纳反井施工、人工刷扩,下部井筒段接纳手抱钻正掘、人工出渣。井筒净直径Φ3.5m,接纳锚网喷+单层钢筋混凝土支护,砼厚度350mm,溜井壁接纳钢衬板焊接方法加固。

由于工期较紧,项目部通过重复优化施工计划,集中实力安排步伐工程和装备设施装置,治理手艺职员现场追随指导,快速形成三条井筒同时施事情业条件,并制订后续井筒接替施工妄想,响应平巷工程、硐室步伐工程、反井施工、稳车基础、装备设施装置、拆除等,做到提前谋划,有序衔接,包管了工程的施工进度。针对地压转变大,围岩破碎问题,项目部制订了专项施工计划,接纳短掘短支、前期释压、加密网防护、分段浇筑等方法,对不稳固地段井筒举行增强支护,缩短循环作业时间,确保了施工历程清静可控,质量过关。每条井筒施工竣事都获得业主和监理方的好评,并一次性通过验收。

此次竖井工程圆满收官再一次彰显了人生就是博人勇于攻坚、善作善成的优良作风和在竖井施工领域的综合实力。下一步,金川项目部将越发开拓立异,精进不辍,在新征程上展现新作为,彰显新继续。(李永良)
